Les travaux de construction des postes de transformation accélèrent la cadence !

Les travaux de construction des postes de transformation accélèrent la cadence !

Ce jeudi 23 juillet 2026 s’est tenue la réunion mensuelle de suivi du portefeuille avec la Banque Islamique de Développement (BID) et l’UGP PIRECT. Au cœur des échanges : le point sur les chantiers menés par l’entreprise CMEC (China Machinery Engineering Corporation).
Les chiffres clés du mois :
– Le taux d’avancement a presque doublé en un mois, passant de 6,44% en juin à 12,64% en juillet !
– Le projet tourne désormais à 66% de son rythme prévu (contre 51% le mois dernier).
Sur le terrain, ça bouge !
– Ntui : le terrassement atteint 70%.
– Tibati : 55% d’avancement malgré les fortes pluies.
– Yoko : lancement de la toute première excavation de fondation ce 22 juillet.
– Wouro Soua : mobilisation très attendue de l’entreprise pour accélérer le pas.
Toutes les contraintes géotechniques sont désormais levées et nos équipes restent totalement mobilisées pour maintenir ce cap intensif et tenir les délais !

PIRECT : Unité, communication et action sur le terrain !

PIRECT : Unité, communication et action sur le terrain !

Les recommandations de notre récent team building ne sont pas restées des mots sur du papier : elles se traduisent déjà en actes concrets !
Ce lundi 20 juillet 2026, l’équipe d’Experts de l’UGP PIRECT s’est retrouvée pour sa 2ᵉ réunion de coordination. Au programme :
– Chrono en main : une meilleure répartition du temps de parole pour aller directement à l’essentiel.
– Mieux communiquer pour mieux réussir : un exposé brillant de notre Responsable Communication sur le rôle clé de la synergie d’équipe dans la réussite de notre mission.
– Cap sur les chantiers : des échanges constructifs et chaleureux pour faire progresser les travaux de la Composante 1 (interconnexion RIS-RIN), les postes électriques et la ligne additionnelle Edéa Béon – Missolè.
C’est dans la sérénité, l’enthousiasme et la fraternité que toute l’équipe continue de travailler main dans la main. L’objectif reste inchangé : transporter l’électricité à bon port !

Pas de compromis sur la durabilité du PIRECT !

Pas de compromis sur la durabilité du PIRECT !

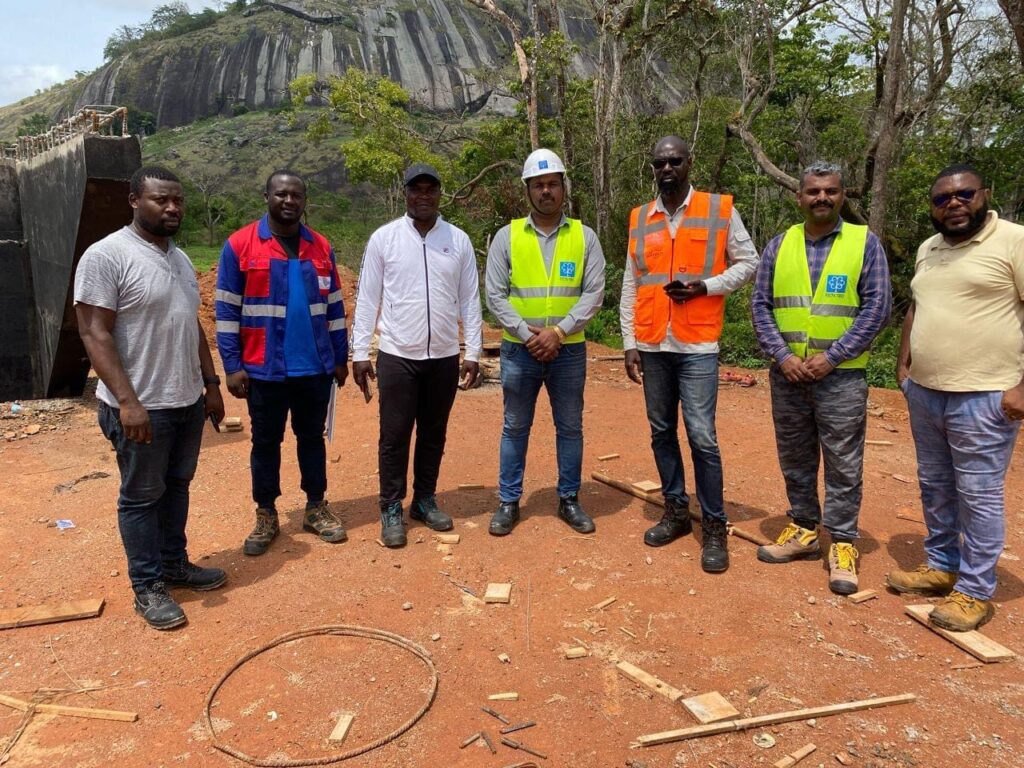

Du 6 au 9 juillet 2026, l’Unité de Gestion du Projet (UGP) a mené une mission technique d’inspection cruciale à Yoko dans le département du Mbam et Kim, sur le site de la centrale à béton de l’entreprise CEMEC (China Machinery Engineering Corporation).
Le but de ladite mission visait à garantir que chaque composant, chaque procédure et chaque formule de béton destinés à la construction des postes électriques du Projet d’interconnexion des réseaux électriques du Cameroun et du Tchad (PIRECT) soient d’une conformité absolue aux exigences contractuelles et aux normes internationales.
L’audit de nos experts a ainsi porté sur :
• La centrale à béton : stockage, pesage, dosage et chaîne de fabrication ;
• Le laboratoire de contrôle : étalonnage des équipements, qualifications du personnel et procédures de prélèvement ;
• Les formulations de béton : analyse des essais de convenance (résistance, maniabilité, durabilité).
A l’issue de ces vérifications, un rapport technique précis et un plan d’actions correctives rigoureux ont été établis pour valider sereinement le lancement de la production industrielle.
Bâtir une infrastructure d’interconnexion électrique performante entre le Cameroun et le Tchad commence par des fondations d’une solidité irréprochable.

L’esprit d’équipe en action au PIRECT !

L’esprit d’équipe en action au PIRECT !

Ce lundi 13 juillet 2026 s’est tenue la première réunion de coordination du Projet d’interconnexion des réseaux électriques du Cameroun et du Tchad (PIRECT), marquant la reprise de nos activités stratégiques après notre Team Building du 30 juin au 5 juillet derniers.
Ce premier rendez-vous de la semaine a été un moment particulièrement fort ! L’objectif visible a été bel et bien de passer de la parole aux actes en mettant immédiatement en œuvre les recommandations et les engagements pris par nos Experts pour renforcer la cohésion et la synergie de nos équipes. Ceci a été observé lors de leurs différentes prises de paroles ce matin, pour traiter des sujets inscrits à l’ordre du jour.
Plus soudés, plus alignés et animés par une vision commune, les Experts du PIRECT sont pleinement mobilisés pour relever les défis de l’interconnexion électrique entre le Cameroun et le Tchad.
Une belle dynamique pour véritablement lancer cette nouvelle semaine de travail ! Nous mettant ainsi en route vers la performance collective.

Le PIRECT en action : bilan d’une semaine engagée pour l’avenir énergétique et social

Le PIRECT en action : bilan d’une semaine engagée pour l’avenir énergétique et social
La semaine se termine pour le Projet d’interconnexion des réseaux électriques du Cameroun et du Tchad (PIRECT), et elle aura été marquée par une dynamique forte : celle du terrain, de la rigueur technique et de la proximité avec les communautés.
De la réévaluation stratégique de nos infrastructures sociales financées par la Banque Islamique de Développement (BID) dans le Mbam-et-Kim, le Djérem et la Vina, à la coordination quotidienne pour l’interconnexion RIS-RIN, nos équipes prouvent chaque jour que la performance technique ne va pas sans impact humain.
Ce qu’il faut retenir de nos actions :
– L’écoute active : parce que les réalités locales évoluent, le dialogue permanent avec les autorités et les populations reste notre boussole pour des investissements pertinents ;
– L’excellence opérationnelle : la synergie entre nos ingénieurs et nos experts en sauvegardes garantit des infrastructures durables, optimisées et sécurisées ;
– Une vision globale : transporter l’énergie, c’est aussi transformer positivement la vie des ménages le long de notre corridor.
Merci à toutes nos équipes, nos partenaires institutionnels et financiers, ainsi qu’aux communautés locales pour leur accueil et leur confiance renouvelée.
Bon week-end à tous, et rendez-vous la semaine prochaine pour de nouveaux défis et de nouvelles avancées !

Team Building PIRECT 2026 : construire une équipe solide pour l’intégration énergétique

Team Building PIRECT 2026 : construire une équipe solide pour l’intégration énergétique

Du 30 juin au 5 juillet 2026, les équipes du Projet d’interconnexion des réseaux électriques du Cameroun et du Tchad (PIRECT) se sont retrouvées à Sanaga Camping Beach, Nkoteng, pour partager, apprendre et renforcer les liens qui les unissent. Sous le thème « Favoriser un esprit d’équipe constructif au sein du projet », cette belle aventure humaine a permis de booster la motivation et la solidarité au sein de ce projet.
Animées par une équipe d’Experts en management des ressources humaines, les activités ont porté notamment sur un jeu de présentation croisée des personnels du PIRECT, des ateliers de co-construction et des jeux récréatifs qui avaient pour but d’unir les énergies et de renforcer l’équipe. Car, derrière chaque projet d’interconnexion, il y a des femmes et des hommes engagés pour un avenir énergétique meilleur.
Ces 6 jours passés ensemble ont permis aux uns et aux autres d’échanger et se connaître davantage sous différents faciès, mais aussi de prendre l’engagement collectif d’œuvrer continuellement pour l’atteinte des objectifs du PIRECT.
Merci de soutenir le PIRECT et de partager cette vision d’un réseau électrique plus fiable et durable pour nos communautés.

Le saviez-vous ?

Le saviez-vous ?

Une ligne 225kV, comme celle que construit la Société Nationale de Transport de l’Electricité (SONATREL) / Projet d’Interconnexion et des Réseaux Electriques du Cameroun et du Tchad (PIRECT) et qui va de Nachtigal à Wouro-Soua (Ngaoundéré), transporte assez d’électricité pour alimenter 300 000 foyers.
Mais un seul arbre trop haut sous la ligne entraine un risque de coupure d’énergie pour tout le monde.
C’est pour cela que la “servitude” existe : 25 mètres de chaque côté du pylône doivent rester dégagés. Pas pour embêter, mais pour protéger.
La sécurité du courant, c’est l’affaire de tous.

En route vers une nouvelle dynamique énergétique !

En route vers une nouvelle dynamique énergétique !
Le saviez-vous ? Le Projet d’interconnexion des réseaux électriques du Cameroun et du Tchad (PIRECT), c’est une ligne haute tension de 225 kV double terne qui s’étend sur 524 km pour relier Nachtigal à Wouro Soua. Un véritable pont énergétique en construction pour connecter nos réseaux et illuminer l’avenir du Cameroun et du Tchad.
Nos équipes sont sur le terrain dès ce lundi matin pour relever ce défi herculéen.
Bon début de semaine à tous ! Vos encouragements en commentaires !

Le PIRECT au plus près des communautés !

Le PIRECT au plus près des communautés !
Pendant 12 jours (du 15 au 27 juin 2026), nos équipes composées d’Experts en sauvegardes et d’Ingénieurs de génie civil ont sillonné les départements du Mbam-et-Kim, du Djérem et de la Vina.
Leur mission visait à rencontrer les autorités locales, les responsables sectoriels et surtout les populations pour mettre à jour les besoins réels en infrastructures sociales (écoles, santé, eau, etc.) financées par la Banque islamique de développement (BID) !
Cette descente sur le terrain s’est avérée importante parce que le Cameroun bouge. Les besoins identifiés en 2022 ne sont plus forcément les mêmes en 2026. Pour que le projet d’interconnexion RIS-RIN apporte un vrai soulagement et un développement durable, chaque micro-projet doit être vérifié, mesuré et adapté aux réalités d’aujourd’hui.
Grâce à ce travail de terrain, nous garantissons des projets fiables, des terrains sécurisés et un impact direct sur le quotidien des habitants.
Pour ne pas louper l’évolution de ce grand projet d’interconnexion, abonnez-vous à notre page pour ne rien manquer des prochaines étapes du PIRECT et réagissez en commentaire : quelle infrastructure sociale vous semble la plus prioritaire dans vos localités ?

Coulisses du PIRECT : Qui sont les visages du dialogue sur le terrain ?

Coulisses du PIRECT : Qui sont les visages du dialogue sur le terrain ?

Pour ce dernier chapitre de notre série sur les acteurs du Projet d’interconnexion des réseaux électriques du Cameroun et du Tchad (PIRECT), nous vous emmenons dans les villages riverains à la rencontre de deux alliés majeurs : les ONG APROSPEN et CIPCRE !
Leur mission ? Être à l’écoute des populations, recueillir les plaintes, sensibiliser les familles et s’assurer que personne n’est laissé de côté.
Sur le terrain :
• APROSPEN veille au grain dans la région de l’Adamaoua (départements du Djérem et de la Vina).
• Le CIPCRE est actif dans la région du Centre (départements de la Lékié et du Mbam-et-Kim) et dans le Littoral pour la ligne additionnelle Edéa Béon – Missolè (essentielle pour amener l’électricité du Barrage de Nachtigal jusqu’à Douala, chef-lieu de la région du Littoral).
Résultat ? une réussite exemplaire !
Grâce à ce dialogue permanent sous la supervision de l’équipe des sauvegardes sociale et environnementale du projet, plusieurs personnes ont déjà été indemnisées. Soit 525 personnes dans le département de la Sanaga Maritime (83,73%), 177 personnes dans le département de la Vina (77,73%), 284 personnes dans le département du Djérem (98,27%), 703 personnes dans le département du Mbam et Kim (96,16%) et 10 personnes dans le département de la Lékié (100%). Les cas d’opposition, les absences et autres contentieux justifient le non-paiement de certaines personnes impactées. Les chantiers avancent dans le calme, le respect et la sérénité.
C’est ça aussi, l’énergie du développement : avancer ensemble, main dans la main avec les communautés !
Saviez-vous que des ONG travaillaient au quotidien aux côtés des ingénieurs pour la réussite de ce projet électrique ? Dites-nous en commentaire ce que vous en pensez et partagez le post pour soutenir ce modèle de dialogue !
